会議室・個室をつくる前に知っておきたい「天井設備と法律」|スプリンクラー・感知器・排煙・空調のチェックポイント
共有
「執務エリアの一角に会議室をつくりたい」「社長室を個室にしたい」――間仕切りで部屋をつくるご相談はとても多いのですが、実は壁を1枚立てるだけで、天井の設備と法律の条件が一気に変わります。
スプリンクラーや火災感知器、排煙、空調の吹出口、非常照明……。部屋をつくると、それまで大部屋として満たしていた条件を、新しい部屋ごとに満たし直す必要があるからです。この記事では、図面を描く前に知っておきたいポイントを、現場で確認する順番に沿って解説します。
後半では、間仕切りの種類ごとの設備への影響、部屋の用途別のチェックポイント、換気・電気・遮音の考え方、費用と工期の目安となる考え方、よくある失敗、原状回復や将来の変更への備えまで、計画段階で押さえておきたい実務の勘所をさらに掘り下げて解説します。
個室をつくるときは、①スプリンクラーと感知器の位置 ②排煙(窓や排煙口)の面積 ③空調の吹出口 ④非常照明・非常放送の4点を、天井図と照らし合わせて確認します。条件を満たせない場合は、設備の増設・移設、天井付近を開けた間仕切り、内装の不燃化などで対応します。工事の前には、消防署への届出とビル側の承認が必要です。
壁を立てると何が変わるのか
オフィスの天井を見上げると、照明のほかに、空調の吹出口、換気口、火災感知器、非常照明、スプリンクラー、非常放送のスピーカー、点検口などが並んでいます。これらはすべて、今の部屋の広さと形を前提に配置されています。

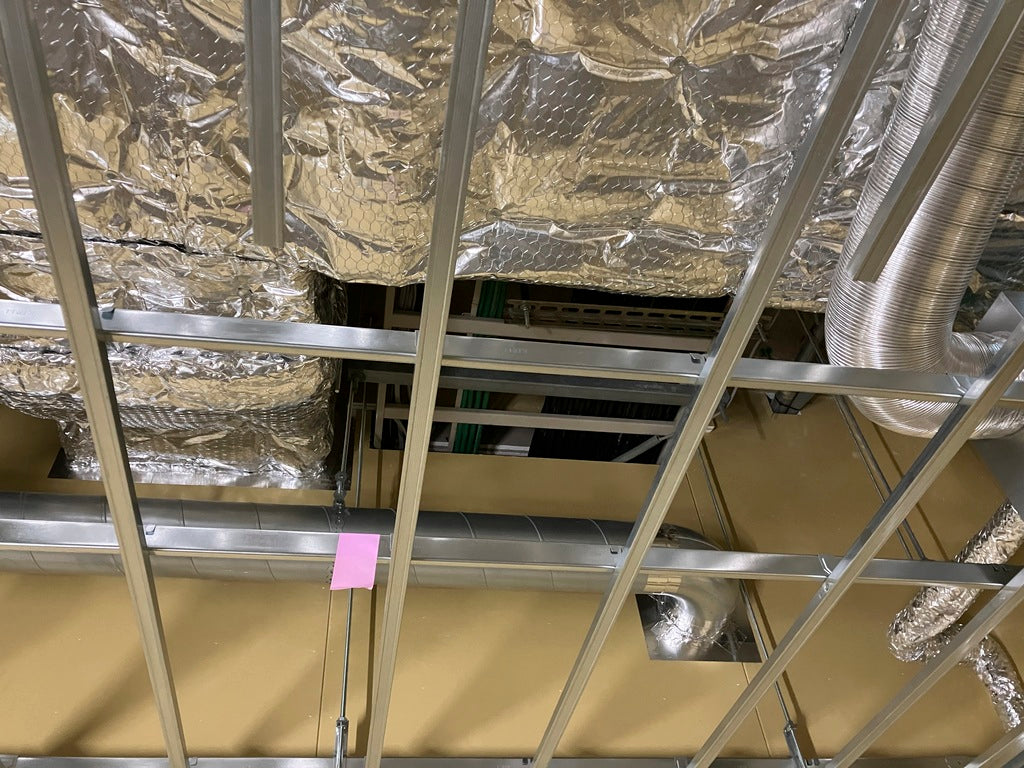

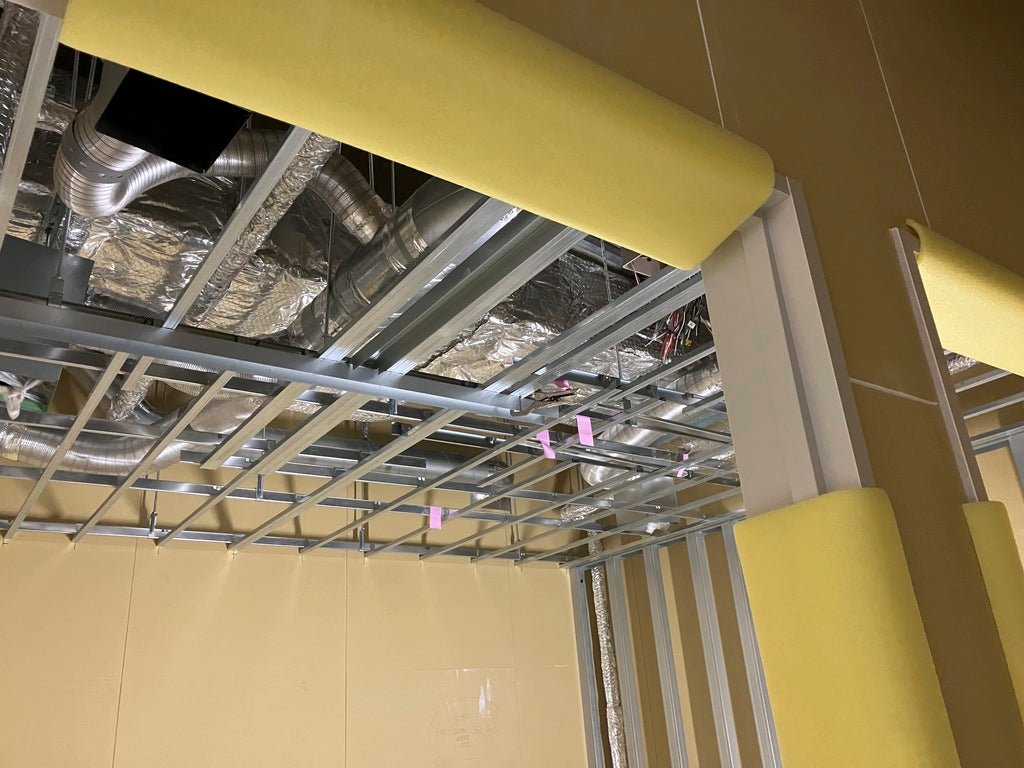

間仕切りで部屋を分けると、新しい部屋の中に必要な設備が足りなかったり、逆に壁が設備のすぐ近くに来て機能を邪魔したりします。だからこそ、レイアウトを決める前に天井の設備図(天井伏図)を手に入れ、壁を立てる位置と重ねて確認することが大切です。
スプリンクラーと火災感知器
スプリンクラー:壁で水が届かなくならないか
スプリンクラーのヘッドは、種類にもよりますが、おおよそ半径2.1〜2.3mの範囲に水をまくように配置されています。新しい壁がこの範囲を横切ると、壁の向こう側に水が届かない「散水障害」が起きます。
- 壁をヘッドとヘッドのちょうど中間に立てられれば、増設せずに済む場合がある
- 新しい部屋の中にヘッドが届かない場所ができれば、ヘッドの増設が必要
- 天井付近を開けた間仕切り(欄間オープン)や、背の高い収納・ラックでも、ヘッドのまわりに一定の空間(目安として50〜60cm程度)を確保する必要がある
火災感知器:壁や吹出口から離す
煙感知器は、壁やはりのすぐそばでは煙をうまく感知できません。一般に壁・はりから0.6m以上離し、さらに空調の吹出口から1.5m以上離して設置します。天井まである部屋をつくれば、その部屋の中にも感知器が必要です。間仕切りの位置によって、感知器の増設・移設が発生します。
密閉した個室をつくる場合、感知器・非常照明・非常放送のスピーカーは「3点セット」で必要になると考えておくと、見積の漏れを防げます。
排煙:密閉した部屋は「床面積の1/50」が目安
火災時に煙を外へ逃がすための「排煙」も、部屋ごとに必要です。窓などから自然に煙を逃がす自然排煙の場合、部屋の床面積の50分の1以上の開口部が、天井から80cm以内の高さに必要とされるのが一般的です。
| 状況 | 考え方 |
|---|---|
| 窓に面した部屋 | 天井から80cm以内にある開けられる窓の面積で、床面積の1/50を満たすか計算する |
| 窓のない部屋 | 機械排煙の排煙口を設けるか、他の方法で対応する。ビル側の設備で対応できるか確認 |
| 欄間をあけた間仕切り | 天井付近の開口部で、隣の部屋とつながっているとみなせる場合がある。開口部の面積の条件を確認 |
| 内装を不燃材料にする | 一定の面積以下(目安として100㎡以内)の部屋で、床・壁・天井を不燃材料で仕上げるなどの条件を満たせば、排煙の設置が免除される場合がある |
注意したいのは、新しい部屋だけでなく、残った執務エリア側の排煙も計算し直す必要がある点です。窓際に会議室を並べた結果、執務エリアの排煙が足りなくなる――ということも起こります。

空調:吹出口の移設か、室内機の増設か
空調のない場所に部屋をつくると、そのままでは夏は暑く冬は寒い部屋になります。対応方法は大きく2つです。
| 方法 | 向いているケース | 注意点 |
|---|---|---|
| 近くの空調機から吹出口を移設・分岐する | 会議室など、常時使わず熱を出す機器も少ない部屋 | もとの空調機の能力を分け合うことになる。4方向の吹出口なら1方向あたり約1/4の能力が目安。天井内にダクト(直径150mm程度)を通す空間があるか、距離や曲がりが多すぎないかを確認。冷えにくい場合の能力保証は難しい |
| 室内機を増設する | 長時間使う部屋、温度管理が重要な部屋、サーバーなど熱を出す機器がある部屋 | 既存の室外機の能力に余裕があれば、室内機だけ追加できる場合がある。余裕がなければ室外機からの工事になる |
現地調査で必ず確認すること
- 天井の懐(天井裏の高さ)と点検口の有無:ダクトや配管を通せるか、作業できるか
- はりの位置:はりを避けられない場合は、貫通工事が必要になることも
- 既存の空調の方式:電気式かガス式か、個別に動かせるタイプか、建物全体で制御するタイプか
- 機器の品番:同じメーカーでも方式がさまざまなため、既存の資料や機器の銘板で確認する
建物全体で空調を管理しているビルでは、空調の工事がビル指定業者によるB工事になることが多く、費用や工期に影響します。早めにビル側へ確認しましょう。
照明・非常照明・非常放送
部屋の用途が変われば、必要な明るさも変わります。会議室なら、資料を読む・画面を映すなど用途に合わせて、調光できる照明にしておくと使い勝手がよくなります。照明の明るさの目安は、別のコラム「オフィス照明の基本」で詳しく解説しています。
また、個室には非常照明と、火災時の非常放送が聞こえるスピーカーが必要になる場合があります。会議室に音響設備のスピーカーを設ける場合は、非常放送が優先して流れるよう、音響設備側の音を自動で止める仕組み(カットリレー)を組み込みます。
工事前に必要な届出と確認
- ビルの工事区分表を確認:どの工事がビル指定業者(B工事)になるか
- ビル側への工事申請:図面を添えて工事の許可をもらう。搬入・作業時間のルールも確認
- 消防署への届出:間仕切りなどの工事を行う場合、工事を始める前(目安として7日前まで)に所轄の消防署へ計画を届け出る。地図、間仕切りの位置がわかる図面、展開図、使用する材料の不燃認定書などを添付するのが一般的
- 避難経路の確認:部屋を並べたときの廊下の幅や、出口までの距離が基準を満たしているか。一定規模以上のフロアでは、部屋に面した廊下の幅の基準(片側に部屋がある場合1.2m以上、両側に部屋がある場合1.6m以上など)がある
家具のレイアウトが決まってから設備を考えると、「その位置には壁を立てられない」という手戻りが起きます。壁の位置を決める段階で、内装・設備・消防の担当者と一緒に天井図を見るのが、いちばんの近道です。
この記事の内容は一般的な考え方です。必要な設備や基準は、建物の用途・規模・構造、自治体や所轄の消防署の指導によって異なります。実際の計画では、必ず専門の業者・ビル管理者・消防署にご確認ください。

間仕切りの種類で設備への影響が変わる
同じ「部屋をつくる」でも、間仕切りの形式によって、天井の設備や法令の扱いは大きく変わります。最初に「どこまで囲う必要があるのか」を整理すると、費用と手間を最適化できます。
| 間仕切りの形式 | 設備・法令への影響 | 向いている用途 |
|---|---|---|
| 天井まで立ち上げる固定間仕切り | 部屋ごとに感知器・スプリンクラー・排煙・空調・非常照明などの条件を満たす必要がある | 役員室、機密性の高い会議室、応接室 |
| 欄間(天井付近)を開けた間仕切り | 条件によっては隣室と一体の空間とみなされ、設備の追加を抑えられる場合がある | 音漏れを多少許容できる打ち合わせ室 |
| 天井まで届かないローパーティション | 天井設備はそのまま機能することが多い | 打ち合わせコーナー、集中席 |
| ガラス間仕切り | 開放感がある一方、防火・飛散防止の仕様や、遮音性の確認が必要 | 会議室、来客から見せたい空間 |
「とりあえず天井まで囲う」のではなく、遮音・視線・機密のうち、何をどの程度確保したいのかを先に決めると、間仕切りの形式を合理的に選べます。
部屋の用途別のチェックポイント
| 部屋の用途 | 特に確認したいこと |
|---|---|
| 会議室・応接室 | 人数に対する空調・換気の能力、Web会議用の電源とLAN、遮音性 |
| 役員室 | 長時間使うため空調の個別制御、来客対応の動線、機密性 |
| Web会議室・小部屋 | 狭い部屋ほど熱と二酸化炭素がこもりやすい。換気の確保 |
| サーバー・ネットワーク機器室 | 機器の発熱に対する専用空調、専用電源、消火設備の種類 |
| 倉庫・書庫 | 可燃物が多いため防災設備の確認、床の耐荷重、照明の人感センサー |
| 授乳室・休養室 | 鍵の仕様と非常時の解錠方法、換気、プライバシー |
特にサーバーなどの機器を置く部屋は、一般の会議室とは前提がまったく異なります。発熱量と運転時間をもとに、専門業者と空調の方式を検討しましょう。
換気:小さな部屋ほど見落とされやすい
空調(温度の調整)と換気(空気の入れ替え)は別の機能です。天井の空調吹出口を移設しても、外気を取り入れる換気が部屋に届いていなければ、人が集まると空気がこもり、眠気や頭痛の原因になります。
- 既存の換気口(給気・排気)の位置を天井図で確認し、新しい部屋に給気と排気の両方があるか確認する
- 換気量は在室人数で決まるため、定員の多い会議室ほど注意が必要
- 換気口を壁際に移すと、空気が部屋全体に回らない場合がある
- 部屋をつくった結果、残った執務エリア側の換気バランスが崩れることもある
二酸化炭素濃度を測る簡易なセンサーを会議室に置くと、換気が足りているかを数値で確認でき、運用の見直しにも役立ちます。
電気・通信・スイッチの計画
壁ができると、照明のスイッチやコンセント、LANの配線も部屋ごとに整理し直す必要があります。後から追加すると、露出配線になったり、壁を開ける工事が必要になったりします。
- 部屋の照明を独立して点灯・消灯できるよう、照明の回路を分ける
- スイッチは入口の扉の開く側の壁に、扉で隠れない位置に設ける
- コンセントはテーブルの位置に合わせて、床・壁・天板のどこから取るか決める
- Web会議用のディスプレイや機器の電源・LANを、壁内の配線で準備する
- 入退室管理や予約表示パネルを付ける場合は、電源と配線を見込む
遮音性能と天井裏の関係
間仕切りの遮音性能を高めても、天井の上(天井裏)が隣の部屋とつながっていると、音が天井を通って回り込みます。会議の声が漏れる原因の多くはこの「回り込み」です。
| 音の通り道 | 対策の例 |
|---|---|
| 天井裏 | 間仕切りを天井裏まで延ばす、天井裏に遮音材を設ける |
| 空調・換気のダクト | 消音機能のあるダクトや吹出口を使う |
| 扉まわりのすき間 | 気密性の高い扉、すき間をふさぐ部材 |
| コンセントボックスの背中合わせ | 両側の部屋で位置をずらす |
ただし、間仕切りを天井裏まで延ばすと、排煙や空調、スプリンクラーの配管との取り合いが複雑になります。遮音と防災設備は、セットで検討することが欠かせません。
現地調査の前に準備したい資料
天井設備の確認は、資料がそろっているかどうかで精度とスピードが大きく変わります。現地調査の前に、ビル管理会社から次の資料を入手できるか確認しましょう。
| 資料 | 分かること | 活用のポイント |
|---|---|---|
| 平面図 | 柱・窓・扉の位置、寸法 | 間仕切りの位置を検討する基本図 |
| 天井伏図 | 照明・吹出口・感知器・スプリンクラー・点検口の位置 | 新設する壁の位置と重ねて干渉を確認 |
| 設備図(空調・電気・防災) | 空調機の系統、照明の回路、防災設備の配置 | どの空調機の能力を分け合うのか、回路を分けられるかを判断 |
| 工事区分表 | A・B・C工事の区分 | 見積の依頼先と費用負担の整理 |
| 館内規則・工事要領 | 作業時間、搬入ルール、申請手続き | 工程と費用(夜間作業など)の前提 |
図面が古く、実際の設備と違っていることも珍しくありません。図面と現地の天井を照らし合わせ、点検口から天井裏も確認できると安心です。
費用と工期の考え方
会議室を1部屋つくる場合でも、費用は間仕切り本体だけでは収まりません。設備の移設・増設や届出の手続きを含めると、全体の費用や工期が大きく変わります。
| 費用・工期に影響する要素 | 影響の内容 |
|---|---|
| 防災設備の移設・増設 | B工事になることが多く、ビル指定業者の見積が必要。日程の調整にも時間がかかる |
| 空調の対応 | 吹出口の移設より室内機の増設の方が費用・工期ともに大きい |
| 排煙の対応 | 窓の条件で満たせない場合、設備工事や内装の不燃化が必要になる |
| 作業時間の制約 | 夜間・休日のみの作業は工期が延び、費用も上がりやすい |
| 届出の期限 | 工事着手前の届出が必要なため、着工日から逆算して準備する |
- レイアウト案の段階で天井図と重ね、設備に関わる壁を洗い出す
- B工事を含めた見積を早めに依頼する(回答に時間がかかるため)
- 届出・申請の期限から逆算して工程表をつくる
- 家具の搬入やネットワーク工事との順番を調整する
よくある失敗と対策
| 失敗例 | 原因 | 対策 |
|---|---|---|
| 工事の直前にスプリンクラーの増設が必要と分かった | 天井図を確認せずにレイアウトを決めた | 壁の位置を決める段階で天井図と重ねて確認 |
| 会議室が暑くて使えない | 空調を分け合ったが能力が足りなかった | 用途と在室人数に合わせて増設も検討 |
| 執務エリア側の排煙が足りなくなった | 新しい部屋だけを計算していた | 残る空間を含めてすべての部屋を計算し直す |
| B工事の見積が想定を大きく超えた | 費用を確認する前に計画を進めた | 早めにビル指定業者の見積を取得 |
| 入居日に間に合わなかった | 届出・申請の期間を見込んでいなかった | 手続きの期限を工程表に明記 |
失敗の多くは「レイアウトが決まってから設備を考える」順番から生まれます。設備と法令の確認を計画の初期に行うことが、費用と工期を守る最大の対策です。
内装材の選び方と防火上の配慮
間仕切りや壁・天井の仕上げ材は、見た目だけでなく、防火上の条件にも関わります。建物の用途や規模、部屋の位置によって、使える材料に制限がかかる場合があります(一般に「内装制限」と呼ばれます)。
- 壁紙や化粧板などの仕上げ材にも、不燃・準不燃などの性能区分がある
- 木目の仕上げを使いたい場合は、防火性能のある材料やシートで表現する方法がある
- カーテンやブラインド、じゅうたんなどは、防炎性能のある製品が求められる場合がある
- 届出の際には、使用する材料の認定を示す書類を求められることが多いため、品番や仕様を早めに確定する
「デザインを決めてから材料の性能を確認する」と、選び直しで工程が遅れることがあります。材料の候補を絞る段階で、防火上の条件も一緒に確認しましょう。
扉・鍵と避難の関係
部屋の扉は、日常の使い勝手だけでなく、非常時の避難にも関わります。特に鍵や電気錠を付ける場合は注意が必要です。
| 確認項目 | 考え方 |
|---|---|
| 扉の開く方向 | 廊下側の通行を妨げないか、避難の方向と矛盾しないか |
| 扉の有効幅 | 人の出入りや車いす、什器の搬入に十分か |
| 鍵の種類 | 室内から鍵なしで開けられるか(閉じ込めの防止) |
| 電気錠・入退室管理 | 停電や火災時に解錠できる仕組みになっているか |
| 扉の前のスペース | 扉を開けたときに家具や人とぶつからないか |
入退室管理システムを導入する場合は、防災設備と連動させて、非常時に自動で解錠する設定にするのが一般的です。ビルの防災センターとの連携の要否も確認しましょう。

工事中と完成後の確認
- 工事中、粉じんで火災感知器が誤作動しないよう、ビル側と養生や一時的な設定変更の手順を確認する
- 防災設備の移設後は、作動試験を行い、受信機で正しく表示されるか確認する
- 完成後、消防署の検査が必要な場合は、立ち会いの日程を工程に組み込む
- 空調の効き、照明の回路、スイッチの位置、コンセントの数を、実際に使う前に確認する
- 設備の変更内容を図面に反映し、竣工図として保管する
竣工図は、次のレイアウト変更や退去時の原状回復で必ず必要になります。工事の最後に、最新の図面を受け取ることを忘れないようにしましょう。
誰に何を相談するか
個室の新設には、立場の異なる複数の関係者が関わります。相談の窓口を整理しておくと、確認漏れや手戻りを防げます。
| 相談先 | 主に確認すること |
|---|---|
| ビル管理会社 | 工事区分、工事申請の手続き、作業時間、指定業者、原状回復の範囲 |
| 内装・設計の担当者 | 間仕切りの位置と形式、排煙の計算、内装材の選定、全体の工程 |
| 設備(空調・電気・防災)の業者 | 設備の移設・増設の可否と方法、能力の確認、天井裏の状況 |
| 所轄の消防署 | 届出の内容、設備の要否、検査の有無 |
| 社内の情報システム担当 | ネットワーク、Web会議機器、入退室管理 |
窓口がばらばらだと、ある業者の回答が別の業者の前提と食い違うことがあります。全体を取りまとめる担当(社内または外部)を一人決めておくと、情報の行き違いを防げます。
原状回復と将来の変更への備え
賃貸オフィスでは、退去時に入居時の状態へ戻す原状回復が求められるのが一般的です。部屋を増やし、設備を移設・増設するほど、退去時の工事も大きくなります。
- 移設・増設した設備は、退去時に元の位置へ戻す必要があるかを契約書や工事区分表で確認する
- 組み立て・解体がしやすい間仕切りを選ぶと、レイアウト変更や原状回復の負担を抑えやすい
- 将来の組織変更で部屋の大きさを変える可能性があるなら、設備の位置に余裕を持たせて壁を計画する
- 工事の内容と費用の記録を残し、退去時の見積の根拠にする
入居時に「出るときにいくらかかるか」まで考えておくと、間仕切りの形式や部屋の数の判断がより現実的になります。
オフィスの規模別の考え方
| 規模 | よくある状況 | 計画のポイント |
|---|---|---|
| 小規模(〜数十㎡の部屋を1〜2室) | 既存の空調・防災設備の範囲内でできるか検討 | 欄間開放や天井まで届かない間仕切りで、設備工事を抑える工夫 |
| 中規模(会議室を複数新設) | 空調の系統や排煙の計算が複雑になる | フロア全体で排煙・空調・避難経路をまとめて計画 |
| 大規模(フロア全体の改装) | 防災設備の大幅な変更や、避難経路の見直しが必要 | 早い段階から消防署・ビル側と協議し、工程に余裕を持たせる |
レイアウト検討時のセルフチェックリスト
専門業者に相談する前でも、総務担当者が図面を見ながら確認できることは多くあります。次の項目をチェックしておくと、打ち合わせがスムーズに進み、手戻りも減らせます。
- 新しい壁が、照明・吹出口・感知器・スプリンクラーのヘッドの真下や直近を通っていないか
- 新しい部屋の中に、空調の吹出口と換気口があるか
- 部屋に窓がある場合、天井近くに開けられる部分があるか
- 残った執務エリアにも、窓や排煙口、空調が十分に残っているか
- 部屋を並べたあとの廊下の幅と、出口までの距離に無理がないか
- 扉を開けたときに、通路や家具とぶつからないか
- 照明のスイッチとコンセントを、どこに設けるか決めているか
- 天井の点検口が、新しい壁や家具でふさがれていないか
このチェックは、あくまで事前の目安です。最終的な判断は、建物の条件と所轄の消防署・専門業者の確認によって決まります。
欄間開放型の間仕切りを検討するときの注意
天井付近を開けた間仕切りは、設備工事を抑えられる可能性がある一方で、条件を満たさなければ部屋として扱われます。また、使い勝手の面でも事前に理解しておきたい点があります。
- 開口部の大きさや位置の条件は、設備の種類(感知器、スプリンクラー、排煙など)ごとに異なる場合がある
- 開口部から声や音が漏れるため、機密性の高い会議には向かない
- 空調の風が隣の空間とつながるため、温度管理は部屋単独ではできない
- 見た目のすっきり感を保つため、開口部の仕上げ方も検討する
居抜き物件・既存の個室を活用する場合
前のテナントが残した会議室や個室をそのまま使う「居抜き」の場合でも、天井設備の確認は欠かせません。前のテナントの使い方と、自社の使い方が同じとは限らないためです。
- 既存の個室に、感知器・非常照明・空調・換気がそろっているかを現地で確認する
- 前のテナントの工事内容が、図面や届出の記録として残っているか確認する
- 部屋の用途を変える場合(会議室をサーバー室にするなど)は、空調や消火設備の条件が変わる
- 既存の壁を一部撤去・移動する場合も、新設と同じように設備と届出の確認が必要
- 退去時の原状回復の範囲が、前のテナントの工事分まで含まれるかを契約で確認する
居抜きは初期費用を抑えられる反面、図面と現況の違いや、設備の老朽化が見落とされがちです。入居前の現地調査で、天井裏まで確認しておくことをおすすめします。
| 確認項目 | 確認方法 |
|---|---|
| 設備の作動状況 | ビル管理会社の点検記録、試運転 |
| 図面と現況の一致 | 現地での実測、点検口からの確認 |
| 前テナントの工事記録 | ビル管理会社への問い合わせ |
計画を進める順番のまとめ
- 天井伏図・設備図・工事区分表を入手する
- 壁の位置の候補を天井図に重ね、設備との干渉を洗い出す
- 排煙・空調・換気・防災設備の対応方針を決める
- B工事を含めた見積と工程表を作成する
- ビル側への申請と、所轄の消防署への届出を行う
- 施工・作動試験・検査を経て、竣工図を受け取る
この順番を守るだけで、「壁を立てたあとに設備が足りないと分かる」という典型的な手戻りの多くを防げます。
よくある質問
Q. ガラス間仕切りでも部屋として扱われますか?
一般的に、天井まで仕切られていれば素材がガラスでも部屋として扱われ、感知器や排煙などの条件を満たす必要があります。扱いは建物や所轄の消防署の判断によって異なるため、事前に確認してください。
Q. 会議室をあとから1部屋だけ増やす場合も届出は必要ですか?
間仕切りの工事は規模にかかわらず届出が必要になることが一般的です。ビルの規定でも申請が求められることが多いため、工事の前にビル管理会社と所轄の消防署に確認しましょう。
Q. 工事の届出は誰が行うのですか?
一般的には、工事を請け負う業者や設計者が書類を作成し、テナントの名義で提出することが多いです。手続きの分担は契約の際に確認しておきましょう。
Q. 会議室を家具(パーティション)で仕切るだけなら届出は不要ですか?
天井まで届かない家具やローパーティションで仕切る場合は、扱いが異なることが多いですが、高さや形状によっては確認が必要になる場合があります。判断に迷うときは、所轄の消防署やビル管理会社に相談してください。
